Как собрать станок за 15 дней: правила сборки на успешном примере

Сборка СБШ-250

Как собрать станок за 15 дней: правила сборки на успешном примере
О проекте
Дата 20.12.2021
Место Иркутская область
Срок 15 дней
Задача

«Горные машины» нередко занимаются сборкой и запуском станков СБШ — иногда на предприятиях заказчика просто нет квалифицированных специалистов, поэтому клиенты вызывают нашу сервисную бригаду. В данной статье мы на реальном примере детально рассмотрим наш опыт по настройке модернизированной буровой установки СБШ-250МН-32.

В этот раз наши специалисты произвели шеф-монтажные и пусконаладочные работы станка СБШ-250МН-32, который к тому же был оснащен новой системой управления. Сервисной службе удалось уложиться в 15 дней вместо предложенных 26.
Решение

Горно-обогатительной компании требовалась современная техника, чтобы решить стратегическую задачу — на предприятии работали 3 буровых станка, но один из них заказчик хотел перенаправить на буровзрывные работы. Для этого требовалось запустить в работу еще один станок, который и заказали у «Горных машин». Срок изготовления вместе с поставкой составил 134 дня вместо 160 запланированных.

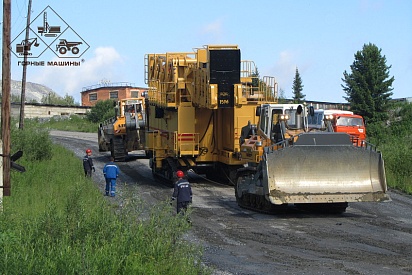

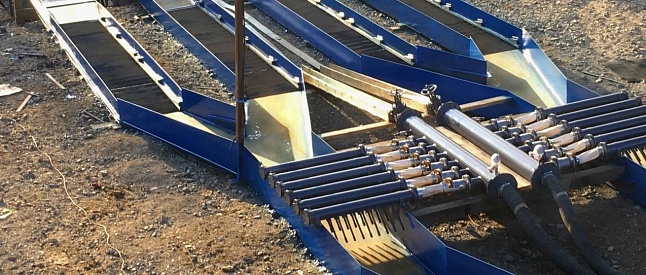

Оборудование завезли на участок отдельными узлами — кабина, кузов, мачта и ходовая часть. Такая транспортировка буровых станков — обычное дело, ведь подобная крупная техника считается негабаритной и доставляется 4-5 ж/д платформами. Но такой способ доставки подразумевает дальнейшую сборку специалистами, поэтому клиент решил обратиться к нам.

По контракту на проведение всех работ отводилось 26 дней, а по факту это заняло у наших специалистов 15. Конечно, главный залог такого успеха — большой опыт в сборке. Каждая вторая командировка наших специалистов — выезд на запуск станков СБШ.

Но одним опытом все не решается — напомним, станок был с модернизированной системой управления, а это дополнительные сложности:

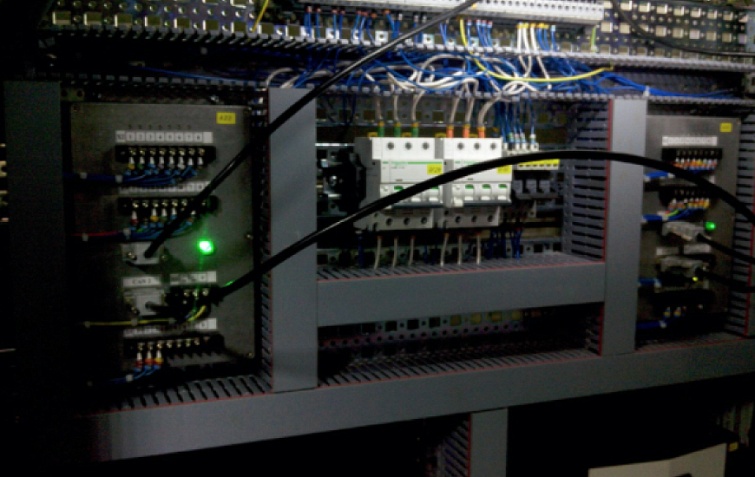

  • Новое программное обеспечение, переписанное и внедренное в систему управления станка — то, что требовало наибольшего внимания специалистов. Именно СБШ-250МН-32 — первый с такой модификацией, а значит для сборки нужно учитывать опыт работы с привычными моделями и инструктаж по обновленной.
  • Отсутствие инструкции. К буровому станку инструкция, как при сборке, например, бытовой техники, не предполагается. Вместо этого наши сервисные инженеры отправились на производство станков, где были проинструктированы и ознакомлены с новой системой управления. Там они лично видели процесс запуска и порядок предстоящей работы.

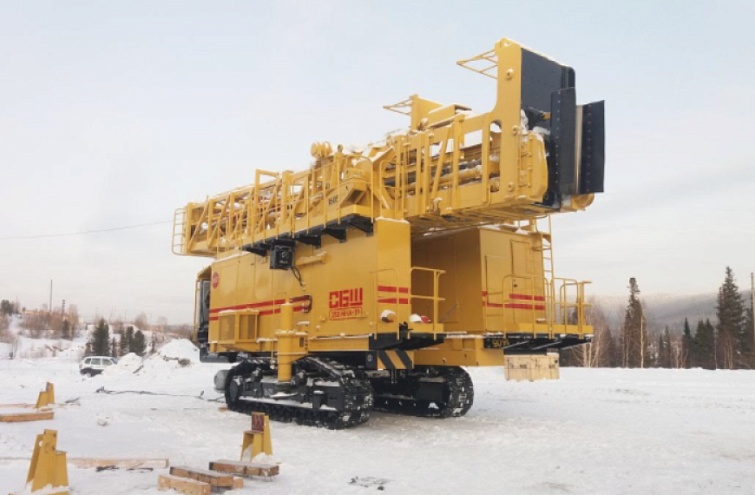

  • Погодные условия на участке не совсем гостеприимные — в низкие температуры любой труд воспринимается по-другому. Наша бригада признается: было очень холодно. Оборудование не замерзает, а вот руки вполне.
Результат
15 Дней
Потребовалось нам на выполнение данной задачи. Срок в 26 дней дается из-за рассчитанного среднего времени трудозатрат — каждая манипуляция специалиста расписана по часам. Но мы сделали быстрее на 11 дней — за счет опыта и квалификации на заводе-изготовителе.
26 Дней
Мы сэкономили на производстве и доставке бурового станка, что вместе с быстрой сборкой позволило выиграть для заказчика дополнительные 37 дней.
Клиент остался доволен — бригада «Горных машин» качественно выполнила свою работу, показала сотрудникам предприятия особенности работы на таких станках, а также уложилась раньше срока. Самое важное — стратегическая задача клиента решена.
